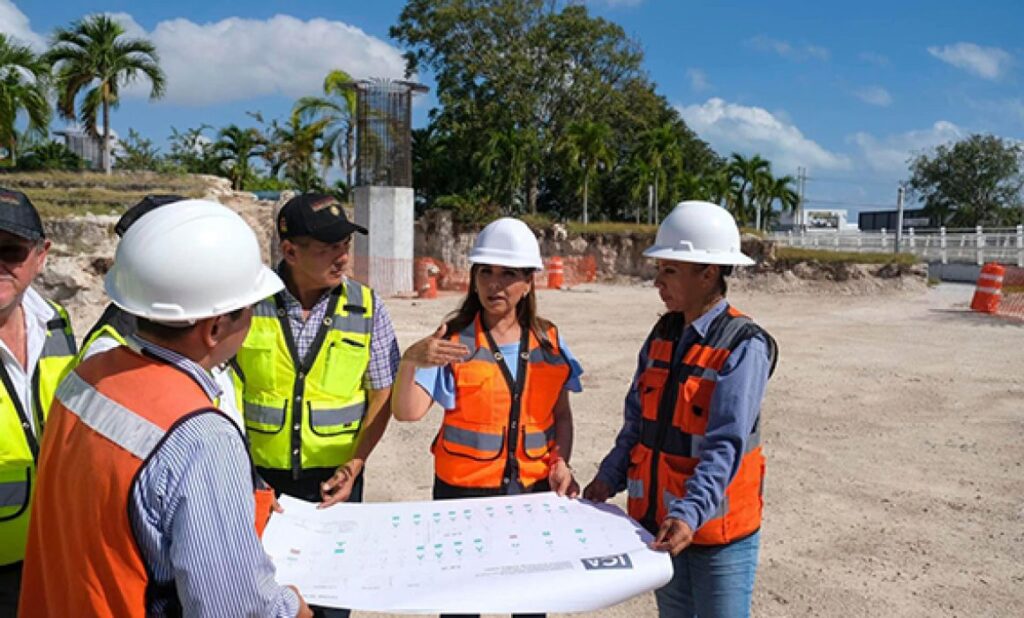

Mara Lezama corrobora avance de obras en Cancún

Las obras que se realizan en Cancún gestionadas por Mara Lezama ante el gobierno de México, avanzan de manera importante.

Mara Lezama recalcó que las obras representan una inversión de más de siete mil millones de pesos, para beneficio de miles de quintanarroenses y turistas.

La Gobernadora de Quintana Roo dijo que la voz de los cancunenses se ve reflejada en el avance de las obras y proyectos estratégicos, que facilitarán la movilidad de habitantes y turistas en la ciudad.

Durante La Mañanera del presidente de México, Andrés Manuel López Obrador, se presentaron los avances del Programa Integral para el Desarrollo de Proyectos Estratégicos en Cancún.

Estas cuatro obras de infraestructura son el Distribuidor Aeropuerto de Cancún, bulevar Luis Donaldo Colosio, avenida Chac Mool y Puente Vehicular Nichupté.

Explicaron que la obra del bulevar Luis Donaldo Colosio consiste en la rehabilitación de la superficie de rodamiento a base de concreto hidráulico, así como la construcción de dos puentes peatonales, semaforización, adecuación de retornos y bahías.

En esta obra se concluyó la rehabilitación del cuerpo dirección Cancún en una longitud de 10 kilómetros hasta el entronque Colosio.

El cuerpo con dirección aeropuerto cuenta con avance de 4.6 kilómetros, además continúan los trabajos de demolición acarreo, construcción de terracería, obras de drenaje, obras inducidas y la construcción de pavimento con concreto hidráulico.

Respecto al puente vehicular sobre el sistema lagunar Nichupté, así como dos entronques con el bulevar Luis Donaldo Colosio y bulevar Kukulcán, en la zona del viaducto se han colado 96 pilas de cimentación, 70 columnas y 12 capiteles. En el entronque Colosio se han colado 95 pilas de cimentación, 16 zapatas y 13 columnas.

Para el distribuidor Aeropuerto Cancún se construye una nueva estructura y mejora la geometría de las gasas para incrementar la capacidad y mejorar el nivel de servicio. Se avanza en el tendido de base asfáltica en gasas y el eje troncal. Se han colado tres zapatas, 18 columnas y tres cabezales. Se han montado 44 trabes y se coló el primer tramo de losa.

En la avenida Chac Mool se creará una vía de conexión entre avenida Huayacán y la carretera federal México 307, Reforma Agraria Puerto Juárez que optimizará la conexión entre Cancún y el Aeropuerto Internacional de Cancún.

En esta obra ya iniciaron trabajos de topografía y se continuará con labores de desmonte y reubicación de fauna.
